缑氏镇玄奘故里乡村建设示范片区工作周报

来源 : 缑氏镇     发布日期:2024-07-26     点击次数:1456

按照区委农村工作领导小组有关乡村振兴连片打造的工作要求,缑氏镇结合实际情况,持续推动“玄奘故里乡村建设示范片区”建设工作。按照定方向、重项目、强基础、促推进、见实效的工作思路,克服近期高温炎热天气,5个连片打造村各自持续发力,乡村建设稳步推进。

一、片区打造整体进度情况

截至7月26日,缑氏存古街已完成全部外立面提升;白云桥周边民居提升改造工程已完成27户,其余正在持续推进;农文旅综合体验中心建设项目已完成设计规划,正在开展周边建筑的拆迁腾退工作。李庄村完成乡里中心和体育公园建设,文化广场、技能培训中心、日间照料中心的提升改造项目正在建设;葡萄示范园内部农旅体验项目顺利进场施工,已完成桩基灌注。金屯村完成邱河新村街道的改造提升,完成姚缑路文化广场项目和吊桥寨广场项目的拆违清杂任务共计5700余平米,为施工顺利推进提供基础保障。化寨村的中心街道改造提升已全面展开,老寨开发项目拆迁工作顺利推进。官庄村邀请洛阳理工学院设计团队进行驻场设计和现场施工指导,初定11个节点工程的设计规划正已进行6处,本周内已完成综合中心项目的土地腾退和拆迁工作,同时村内道路两侧民宅外立面提升改造工作开始启动。

、各片区相关工程推进情况

(一)官庄片区

1、7月22日,党委书记孟宏文到洛阳理工学院设计团队驻地,对已设计规划出的6处节点效果进行现场指导,并结合当地乡村建设文化和资源禀赋等特点提出修改意见,现场商讨设计方案,确保设计方案有效可行。

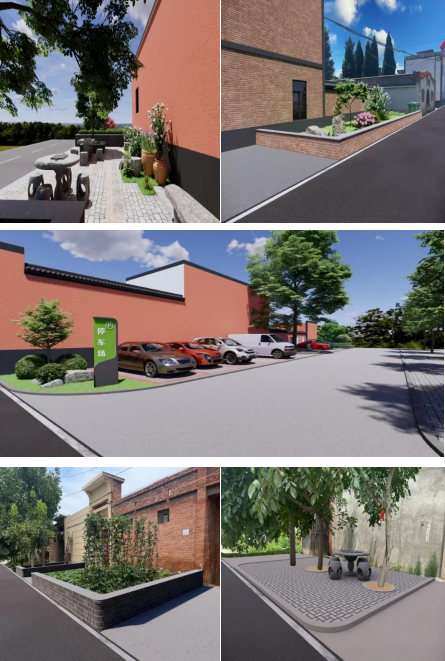

2、官庄片区部分工程节点设计效果图。

3、官庄片区打造工作组抢抓时间,根据设计计划,为进一步拓展建设空间,丰富建设内容。工作组负责人紧盯现场,有效利用设计间隙,对已确定点位进行拆违清杂,确保工程工期前推。

官庄党群服务中心周边人居环境提升改造。

(二)缑氏片区

缑氏片区继续进行白云桥周边村容村貌和民居风貌提升打造。当前正受夏季雨季和高温炎热天气影响,镇长曲汛汛高度关注施工进度及质量,深入现场一线进行督导,要求现场负责人合理安排工程作业时间,在做好工人安全工作的同时,确保施工质量及进度。

(三)金屯片区

1、金屯片区打造负责人现场对接施工队,对施工现场进行进度进行督促,安排下一步工作计划。

2、吊桥寨广场项目的拆违清杂任务已全面完成。

(四)李庄片区

1、党委书记孟宏文、镇长曲汛汛分别到李庄村进行指导。一是针对葡萄产业示范园农旅体验项目改造细节,要求工作专班要抢抓葡萄成熟前短暂时机抢赶工期,为施工方提供好用水、用电及场地保障,加快施工进度,确保8月10日前项目大头落地。

二是围绕乡里中心功能丰富提升,加快文化舞台、技能培训中心、集体卫生室、日间照料中心4项任务的设计规划,要求规划一处动工一处,不等不靠,统筹协调,确保乡里中心所有建设任务在8月底前全面完成。

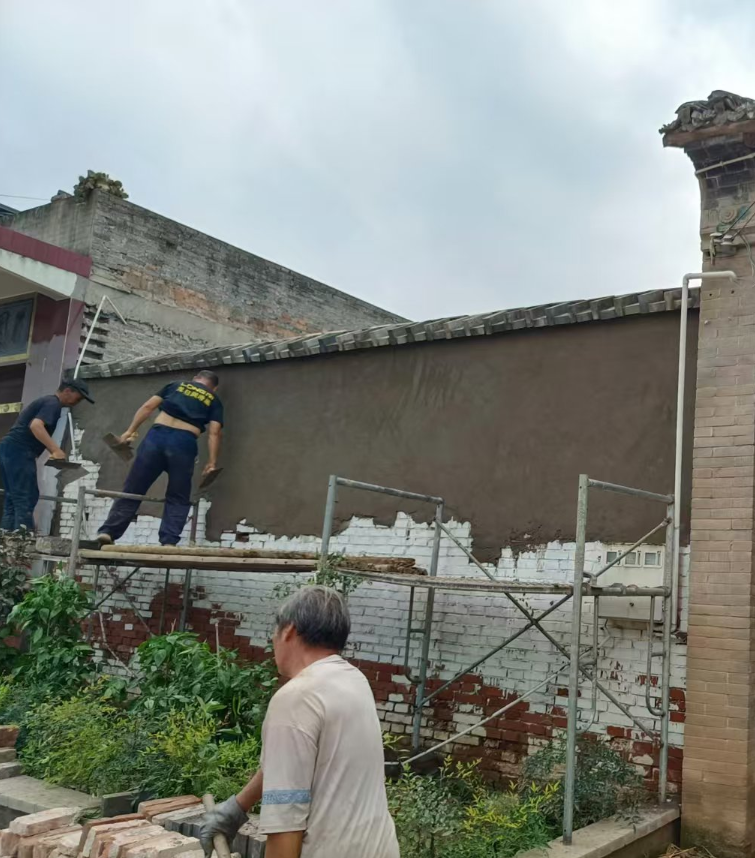

工程机械进入李庄葡萄产业示范园开始施工。

(五)化寨片区

镇长曲汛汛听取化寨片区工作组汇报,督促化寨片区合理安排项目进度,具备施工条件时尽快开工,确保工程进度。

本周化寨工作组已根据实际需要,现场列出12项具体工作任务,倒排项目工期,明确分包责任,全力推进各项任务有序推进。
